لجنة مشروع طريق “اقذيذ والمشارع” بالشعيب تصدر تقريرها الختامي وتكشف تفاصيل الإيرادات والمصروفات

الثلاثاء - 09 يونيو 2026 - 09:25 م

لجنة مشروع طريق “اقذيذ والمشارع” بالشعيب تصدر تقريرها الختامي وتكشف تفاصيل الإيرادات والمصروفات

صوت العاصمة | خاص

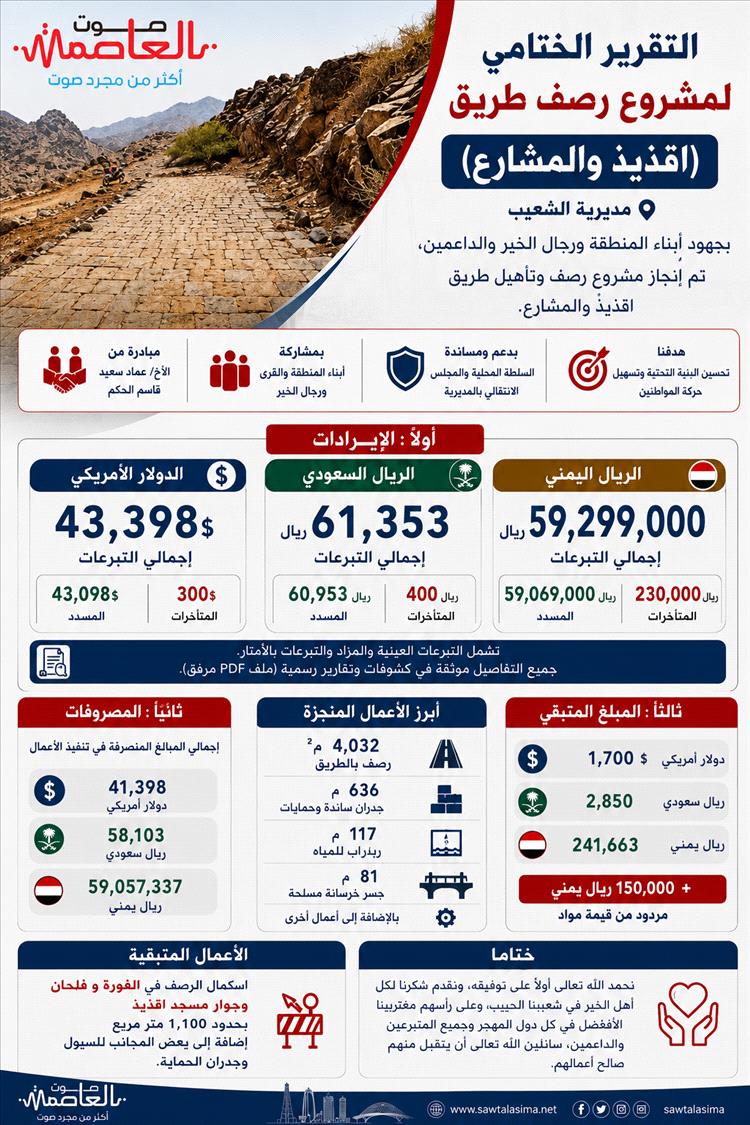

أصدرت لجنة مشروع رصف وتأهيل طريق “اقذيذ والمشارع” بمديرية الشعيب تقريرها الختامي الإجرائي والمالي، مستعرضةً حجم الإنجاز المحقق والإيرادات والمصروفات الخاصة بالمشروع حتى تاريخ 20 مايو 2026م، وذلك بحضور ومتابعة السلطة المحلية والمجلس الانتقالي الجنوبي بالمديرية.

وأوضح التقرير أن المشروع انطلق بمبادرة من رجل الخير والداعم الأول للمشروع الأخ عماد سعيد قاسم الحكم، الذي تكفل برصف 200 متر مربع من الطريق، قبل أن تتوسع دائرة الدعم والمساندة بمشاركة أبناء المنطقة والقرى المستفيدة ورجال الخير والمغتربين، في نموذج مجتمعي جسّد قيم التكافل والتعاون لإنجاز أحد المشاريع الحيوية التي طال انتظارها.

وأشار التقرير إلى أن إجمالي التبرعات المعلنة بلغ 43,398 دولاراً أمريكياً، سُدد منها 43,098 دولاراً، فيما بلغت المتأخرات 300 دولار فقط. كما بلغت التبرعات بالريال السعودي 61,353 ريالاً، تم تحصيل 60,953 ريالاً منها، مع بقاء 400 ريال سعودي كمتأخرات. وفيما يتعلق بالتبرعات بالريال اليمني، فقد بلغت 59,299,000 ريال، تم تحصيل 59,069,000 ريال منها، فيما بلغت المتأخرات 230 ألف ريال يمني.

وأكدت اللجنة أن هذه المبالغ تشمل التبرعات العينية وإيرادات المزادات والتبرعات المقدمة بالأمتار، مشيرة إلى أن جميع البيانات والتفاصيل الخاصة بالمتبرعين وآلية التوريد والمصارفة موثقة ضمن كشوفات وتقارير رسمية مرفقة.

وفي جانب التنفيذ، أوضح التقرير أن إجمالي المصروفات بلغ 41,398 دولاراً أمريكياً، و58,103 ريالات سعودية، و59,057,337 ريالاً يمنياً، تم توظيفها في تنفيذ أعمال المشروع الممتدة من مفرق العتبات بمنطقة المضو وحتى وسط قرية اقذيذ.

وأسفرت أعمال المشروع عن إنجاز رصف مساحة إجمالية بلغت 4,032 متراً مربعاً من الطريق، وإنشاء 636 متراً من الجدران الساندة والحمايات، و117 متراً من عبارات تصريف المياه، إضافة إلى تنفيذ جسر خرساني مسلح بطول 81 متراً، إلى جانب عدد من الأعمال المكملة الأخرى.

وبيّن التقرير أن الرصيد المتبقي في المشروع حتى 20 مايو 2026م بلغ 1,700 دولار أمريكي، و2,850 ريالاً سعودياً، و241,663 ريالاً يمنياً، إضافة إلى مبلغ 150 ألف ريال يمني مردود من قيمة مواد المشروع.

ولفتت اللجنة إلى أن هناك أعمالاً متبقية تحتاج إلى استكمال خلال المراحل القادمة، أبرزها استكمال أعمال الرصف في مناطق الفورة والجباءات وسميط وفلحان بمساحة تقدر بنحو 1,100 متر مربع، بالإضافة إلى تنفيذ بعض الحمايات الجانبية ومجاري تصريف السيول.

وفي ختام التقرير، عبّرت لجنة المشروع عن بالغ شكرها وتقديرها لجميع الداعمين والمتبرعين وأبناء المنطقة والمغتربين في مختلف دول المهجر، مثمنةً جهود السلطة المحلية والمجلس الانتقالي الجنوبي بالمديرية، وكل من ساهم في إنجاح المشروع وتحويله إلى واقع ملموس يخدم الأهالي ويسهم في تحسين البنية التحتية للمنطقة.



الأكثر زيارة


محلل سياسي لـ"سبوتنيك": اليمن يعيش أسوأ أزمة خدمات وعلى رأسه.

الثلاثاء/09/يونيو/2026 - 12:34 ص

تشكل أزمة الكهرباء الأزمة الأكبر في محافظات الجنوب اليمني، خاصة مع دخول فصل الصيف، وبشكل خاص في عدن والمكلا، حيث تتجاوز فترات الانقطاع 10 إلى 18 ساعة


عاجل:بيان صادر عن وزارة الكهرباء والطاقة عن معالجات عاجلة ات.

الثلاثاء/09/يونيو/2026 - 01:55 ص

تابعت وزارة الكهرباء والطاقة باهتمام بالغ الاحتجاجات السلمية التي شهدتها العاصمة عدن ومحافظة حضرموت على خلفية التحديات التي تواجه خدمة الكهرباء خلال م


عاجل | رئيس الوزراء يكشف خطة 1000 ميغاواط لإنقاذ كهرباء اليم.

الثلاثاء/09/يونيو/2026 - 12:55 م

أوضح رئيس الوزراء وزير الخارجية اليمني الدكتور شائع الزنداني أن الحكومة تضع قضية الكهرباء على رأس أولوياتها، وأنها تعمل جاهدة من أجل إيجاد حلول مستدام


خالد الثقلي يهنئ عبدالله جميع بمناسبة تعيينه نائباً لمدير عا.

الإثنين/08/يونيو/2026 - 07:45 م

تقدم مدير عام مطار سقطرى الدولي الأستاذ خالد عبدالرحيم الثقلي بخالص التهاني والتبريكات للأستاذ عبدالله محمد جميع الخضر بمناسبة صدور قرار معالي وزير ال
